30 de enero de 2011

Trabajando por el interior

En nuestro último post sobre el Pabellón habíamos dejado colocadas las vigas del techo (llamadas correas) que sujetarían el tejado definitivo.
A cualquier vecino del barrio que pasara por las inmediaciones le parecería que el ajetreo pasado, había dejado su lugar a una tranquilidad que no era tal.
Si bien por fuera no había mucho por hacer, el trabajo en el interior era continuado, como nos informa nuestro corresponsal en la obra (y presidente de esta APA) Juan Ballarín.

Las paredes, ya colocadas necesitaban ser repasadas para ser pintadas en último momento.

Ahora tocaba concentrarse en suelo y techo. Cualquiera que viera la puerta tan grande que se había dejado en el lateral pensaría que incluso para un jugador de baloncesto, era demasiado grande.  Pero para dejar un buen suelo a nuestro pabellón deportivo había que traer tierra, y dicha puerta estaba así planeada desde un principio tanto para el paso de maquinaria, como para introducir el material deportivo cuando llegue el momento.
Los camiones traen toneladas de tierra...

...que el tractor-excavadora extiende primero...

...para después nivelarla.

Una vez alisada se humedece toda la superficie...

...para abrir paso a la apisonadora que dejará el suelo bien compactado, para que cuando las temperaturas y las nubes lo permitan, se extienda el hormigón que formará la definitiva solera.

Mientras se trabaja en el suelo, se van preparando las redes superiores...

...para poder instalar el tejado sin peligro para los operarios. Tras este trabajo de seguridad se comienzan a subir las planchas aislantes que pronto formarán el tejado definitivo

* Pinchando en cada foto podréis ver una imagen ampliada *

* Puedes mirar juntas todas las entradas que hemos escrito sobre el Pabellón, clickando aquí *

Completada la tercera etapa

El grupo de lectura "Leer juntos" sigue su andadura y el pasado martes 25 se celebró otra animada sesión de lectura con el libro "Doce cuentos peregrinos" de Gabriel García Márquez.  La sesión resultó animada y participativa.  Os dejo una foto de la reunión y os recuerdo que en el blog del grupo tenéis más.

Y como no podía faltar, además de alimentar nuestra mente, también alimentan nuestro estómago, esta vez con una estupenda receta de bizcocho de chocolate.

20 de enero de 2011

Tenemos las cuatro paredes

En la anterior entrada dejabamos nuestro pabellón con dos de las paredes colocadas. En estos días se han ido completando las otras dos.

Primero fueron llegando los paneles donde colocaremos las pequeñas puertas y las ventanas
Vano de la ventana superior

Puerta pequeña de acceso

Y más tarde los que acogerán la gran puerta de acceso que permitirá meter el equipamiento interior y la maquinaria necesaria.  También servirá en un futuro como salida de emergencia.
Los huecos de los paneles conformarán la puerta

El obrero nos muestra la dimensión de la puerta

Un momento deseado: el último gran camión con la placa 42 (y última) llega a la obra.
Maniobrando.  Las afecciones a los vecinos han sido mínimas.

Algunos se encargan de "facilitar" las maniobras

La gran grua se prepara para recoger el último panel.  Los operarios están listos para encajar el último bloque.

La grua eleva el panel.

La pieza desciende poco a poco

¡Encaja perfectamente!.  Como esperábamos y debía ser.

¡Las cuatro paredes ya están colocadas!

El siguiente paso es repartir las vigas del techo (llamadas correas) que sujetarán el tejado definitivo.
Se colocan equidistantes...

Hasta abarcar totalmente la parte superior del pabellón.

Cualquiera que se acerque a nuestra obra ya podrá ver el magnífico aspecto exterior que luce nuestro pabellón.

* Pinchando en cada foto podréis ver una imagen ampliada *

* Puedes mirar juntas todas las entradas que hemos escrito sobre el Pabellón, clickando aquí *

15 de enero de 2011

Panel a panel

Y llegaron las paredes
En esta obra todo es muy grande, las paredes se forman por planchas que llegan a medir hasta 12 metros de largo y 3 de alto, pesando cada una hasta 12 toneladas. ¡Menudo ladrillo!, pero sólo necesitaremos 42 como estos para cerrar un pabellón de mil metros cuadrados.

Cada panel se descarga del camión

Sin soltarlo de la grua, se acerca a la posición donde se colocará

Este es el panel que irá entre estas dos vigas

El panel se alza y dos operarios vigilan su descenso por las guías de las vigas

El descenso casi ha finalizado. Es hora de poner la que va encima

La segunda placa desciende sobre la primera

La importancia de interpretar correctamente un plano
Las prisas de algunos y unos planos mal leídos han llevado a cometer un importante error en este “mecano” que formará próximamente nuestro pabellón deportivo.
Alguien había olvidado colocar una puerta en el sitio preciso y el paso a la zona que algún día serán los vestuarios había quedado cancelado.

¡Aqui falla algo!

Afortunadamente allí estábamos nosotros para controlar que todo se realice según lo establecido y avisados los arquitectos dieron las órdenes oportunas y se subsanaron los problemas.

Esta sí es la pieza correcta

Ya nos traen el tejado
Lo que llamamos la cubierta está lista para ser instalada. Unas larguísimas planchas aislantes pronto formarán el tejado del pabellón.

Las gruas descargan las planchas...

...que almacenaremos para cuando las necesiten.

Poco a poco se ven paredes completas
Trabajando de forma lenta pero precisa, se va viendo como quedará nuestro pabellón deportivo. Los paneles (de 12.000 kilos de peso) van encajando entre los pilares como si de un juego de construcciones se tratara. El trabajo de la grúa y la habilidad de los montadores pronto darán los resultados deseados.

Trabajando incluso con luz artificial, se han colocado la mitad de los 42 “ladrillos” que formaran el cerramiento y esta vez sin olvidar puertas y ventanas.

Esto ya va adquiriendo forma...

La última plancha y lo dejamos por esta semana ¿Vale?

* Pinchando en cada foto podréis ver una imagen ampliada *

* Puedes mirar juntas todas las entradas que hemos escrito sobre el Pabellón, clickando aquí *

13 de enero de 2011

Tercera sesión del grupo LEER JUNTOS

Os recordamos que nuestro próximo libro de lectura del grupo LEER JUNTOS será Doce cuentos peregrinos de Gabriel García Márquez, el cual tenéis a vuestra disposición en la Biblioteca del Instituto. La reunión será el próximo día 25 de enero a las 18 horas.
Imagen tomada del blog Vagamundos

Desde aquí os volvemos a invitar a visitar el blog ¡Me encanta leer! que publica David Galindo, profesor del Instituto.  Allí se nos ofrece para leer el prólogo al próximo libro de lectura de nuestro club, escrito por el propio Gabriel García Márquez en 1992.
Además se pueden ver las fotos de la segunda sesión que celebramos el 20 de diciembre, donde se puede observar que tampoco faltó una estupenda tarta de manzana de la cual, en dicho blog han colgado la receta.

11 de enero de 2011

La estructura va tomando forma

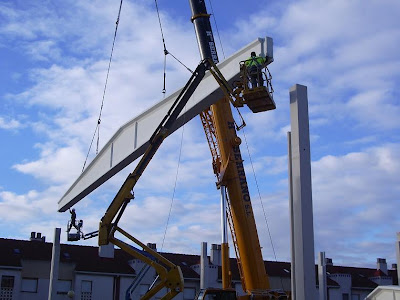

Martes 11 de enero: Uno de los trabajos más delicados se ha realizado hoy. Colocar las vigas principales, las llamadas deltas, era la operación más esperada por los técnicos. 25.000 kilos de hormigón instalados con una precisión casi milimétrica era algo digno de ver por propios y extraños. Nuestros Arquitectos han quedado muy satisfechos del trabajo realizado, y nosotros más.

Con unas paredes nuevas, esto ya empezará a parecerse a un pabellón.

* Puedes mirar juntas todas las entradas que hemos escrito sobre el Pabellón, clickando aquí *

10 de enero de 2011

Levantando el Pabellón: vigas y pilares

Por fin llego el día en que se iba a empezar a vislumbrar lo que muy pronto será nuestro Pabellón Deportivo.

Este ultimo mes se ha pasado realizando trabajos que no se ven exteriormente. Las zanjas y los hormigonados pronto quedaran tapados por pilares, vigas y paredes, pero para llegar a esta parte era necesaria una cimentación adecuada.

Lunes 10 de enero: hoy es un día de un trabajo tan intenso como vistoso.

Para posibilitar la entrada de grúas, camiones y transportes especiales ha sido necesario vaciar de coches todas las inmediaciones a la obra.

A primera hora llega una impresionante grúa, que será fundamental para descargar y colocar todas las piezas.

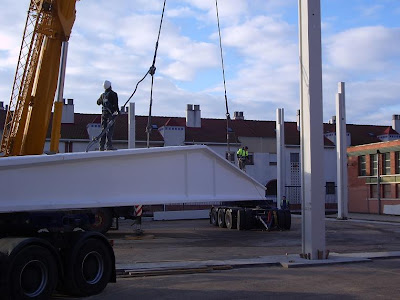

Pronto aparecen camiones cargados con vigas y pilares. Todo se coordina correctamente y el patio se encuentra plagado por las piezas que formarán el Pabellón.

Tras la descarga de los primeros materiales se comienzan a colocar los pilares, trabajo delicado que necesita de gran precisión para que todo encaje perfectamente.

A primera hora de la tarde, escoltados por un grupo de policías, aparece el esperado transporte: “un camión de 35 metros de largo” con las vigas que cruzaran el pabellón por su parte estrecha. La operación ha sido compleja, pero la pericia de los conductores ha hecho posible meter en la zona de obras tan inmenso vehículo.

Ha sido un día de ardua tarea, pero ya empieza a verse el progreso de la obra.

* Puedes mirar juntas todas las entradas que hemos escrito sobre el Pabellón, clickando aquí *
